Nieuwbouw Kazerne

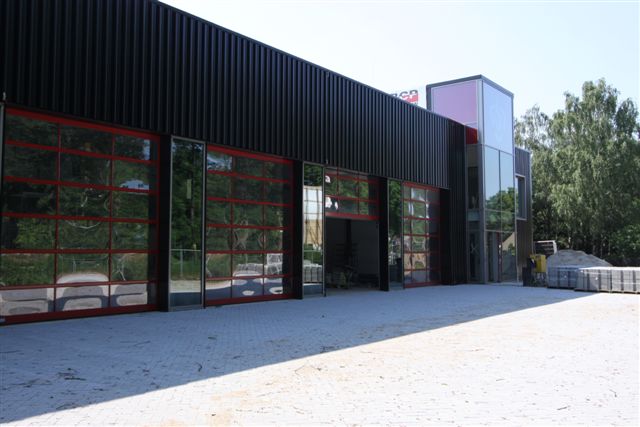

En zo zal het er uit komen te zien !! Dit is een animatie tekening, gemaakt door de architect.
Kom maar eens kijken hoe het is geworden........

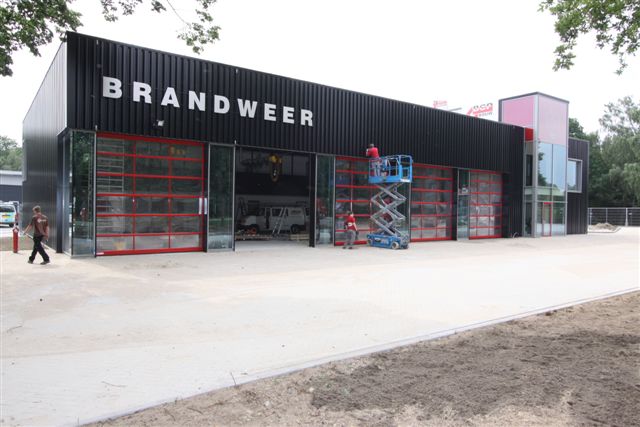

31 Augustus hebben we de kazerene (feestelijk) geopend

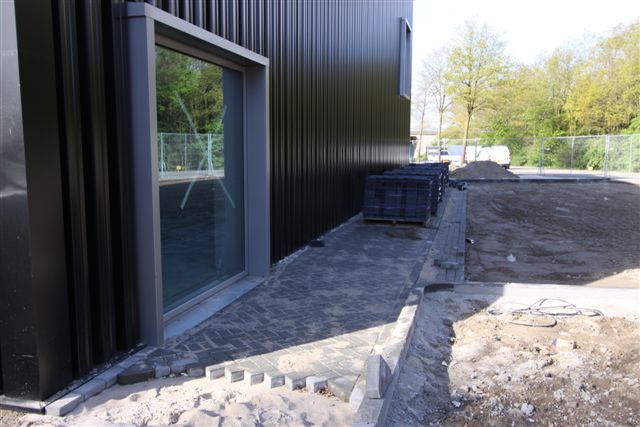

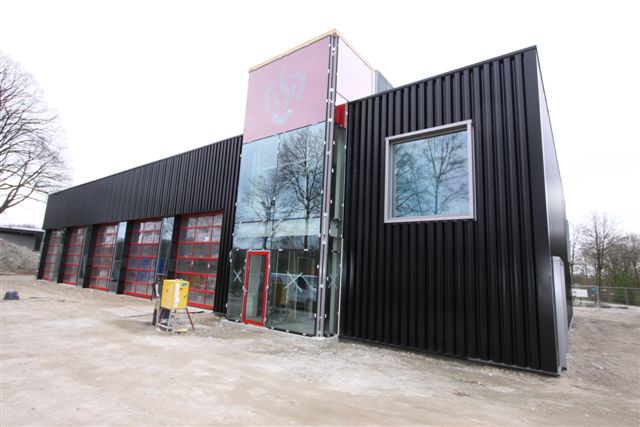

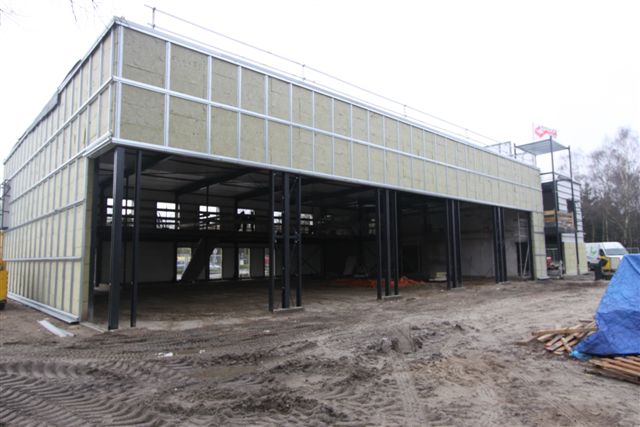

31-05-2012: De buitenkant wordt afgewerkt

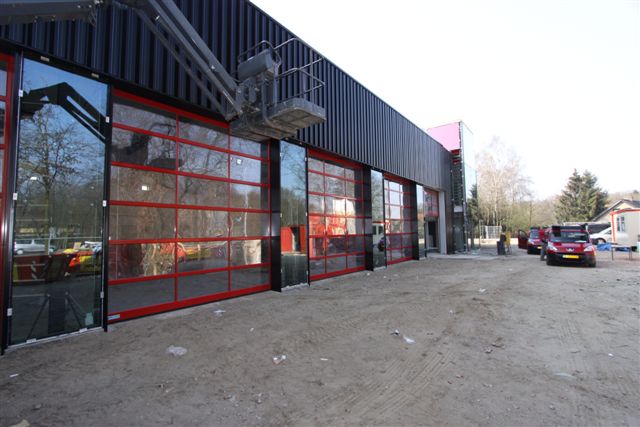

31-05-2012: Parkeren? Alleen brandweer !!
31-05-2012: De "natte ruimte" van de ademluchtwerkplaats

31-05-2012: Hier komen de lockers en de uitrukkleding van het personeel

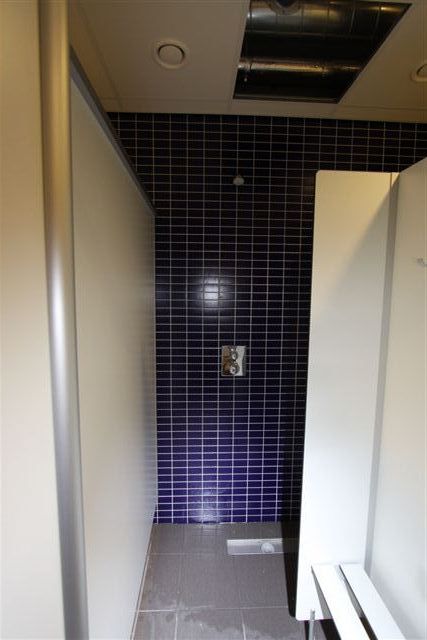

31-05-2012: Een kijkje in een van de douche's

31-05-2012: De douchecabine's

31-05-2012: Kapstokken zijn gehangen

31-05-2012: Het sanitair is geplaatst

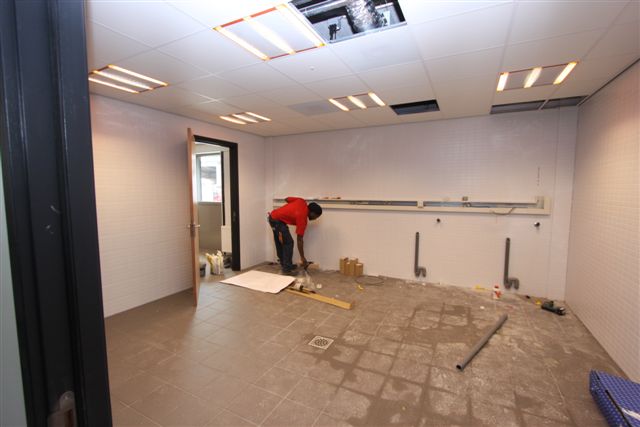

31-05-2012: De inrichting van de keuken, de tegelvloer is net ingewassen !
26-05-2012: De Nieuwe kazerene, een plaatje.......

24-05-2012: De technische werkplaats is tijdelijk onderdak voor materialen

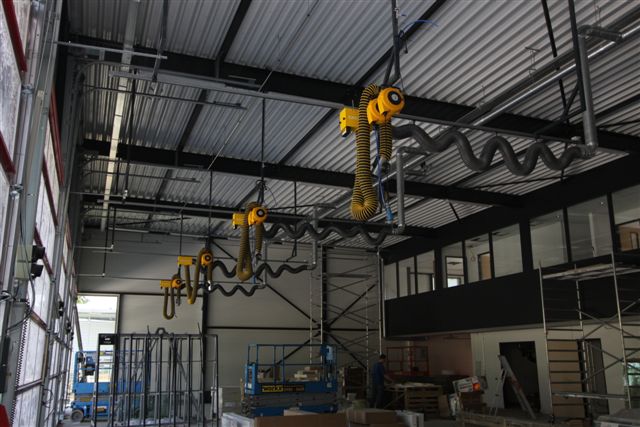

24-05-2012: Uitlaatgasafzuiging, spanning en lucht voor aan de voertuigen
24-05-2012: Uitlaatgas afzuigingen aan het plafond in de remise

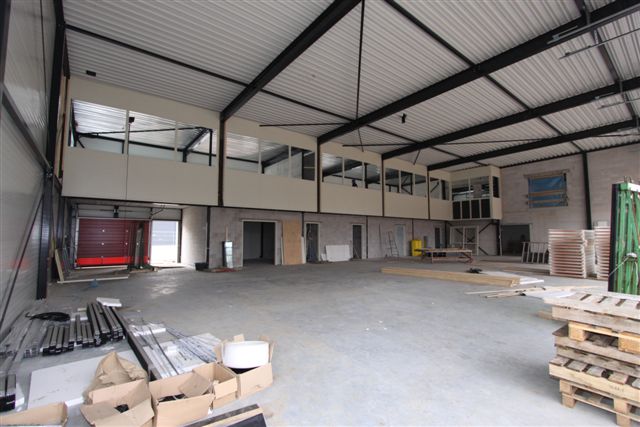

24-05-2012: De remise gezien vanuit het instructielokaal

24-05-2012: de gang bij de kantoren, compleet met vloerafwerking

24-05-2012: Het instructielokaal

24-05-2012: De inverter van de zonnepanelen, energie komt terug in de installatie
24-05-2012: Vloerbedekking is gelegd, wanden en plafond zijn afgewerkt
24-05-2012: De technische ruimte van de klimaatvoorziening

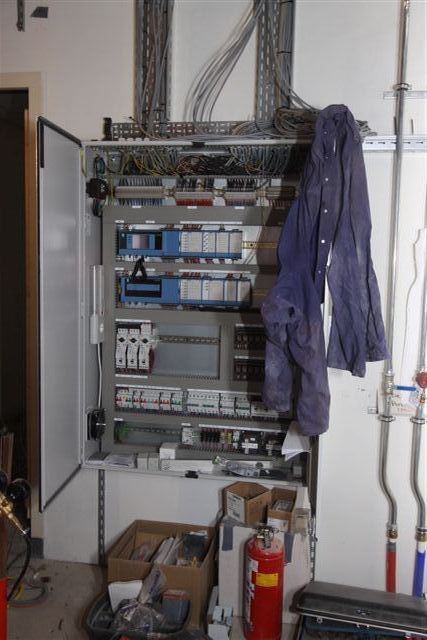

24-05-2012: De besturing van de klimaatinstallatie

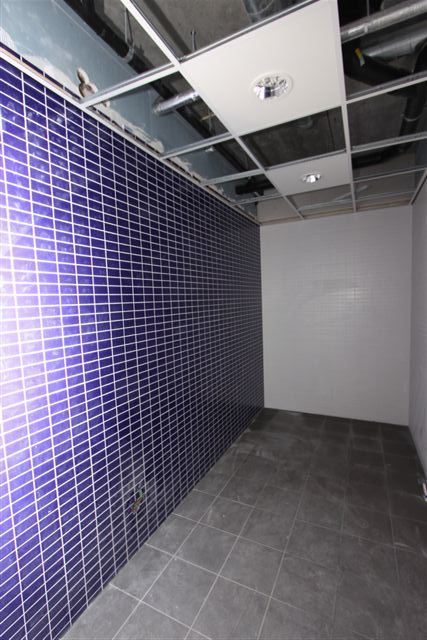

24-05-2012: Het tegelwerk in de natte ruimte's is wit en blauw.

24-05-2012: De fietsenstalling is geplaatst
24-05-2012

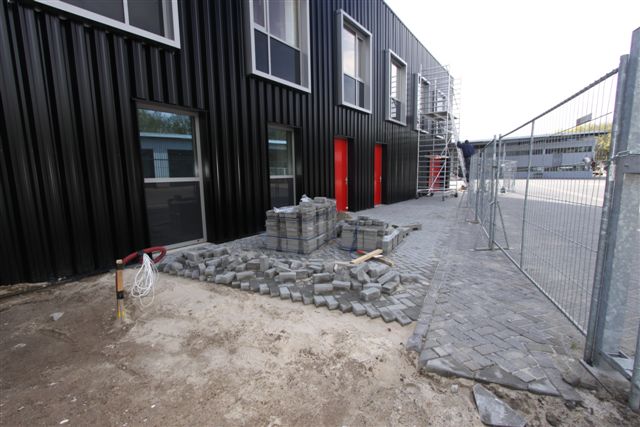

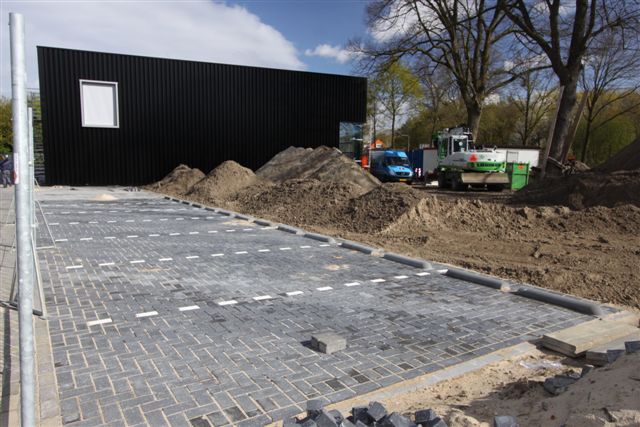

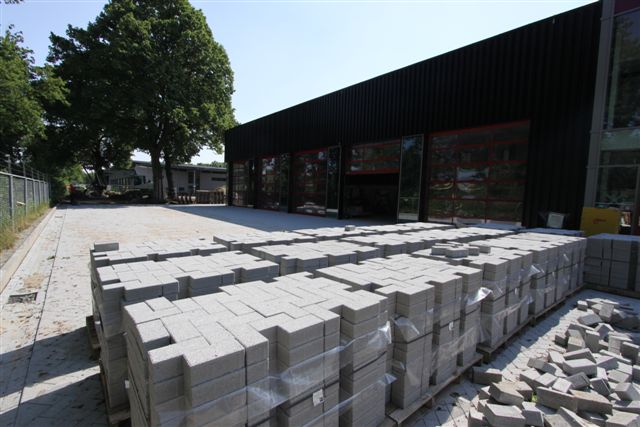

24-05-2012: Straatwerk aan de voorzijde wordt gemaakt.

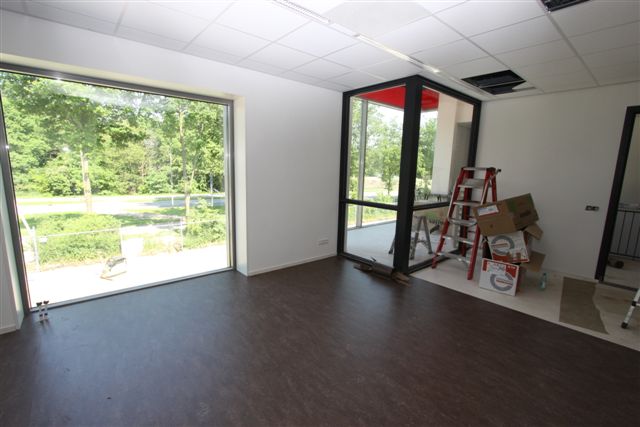

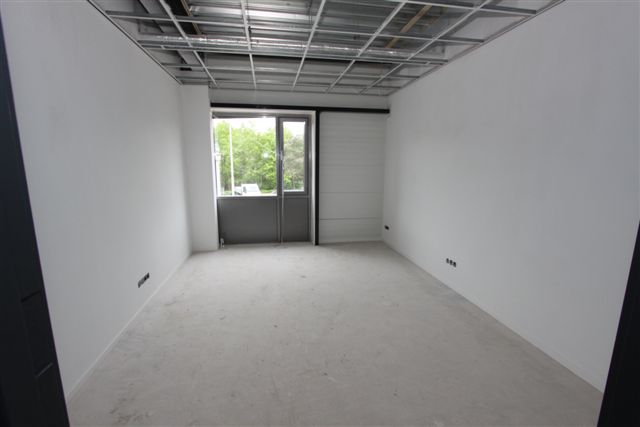

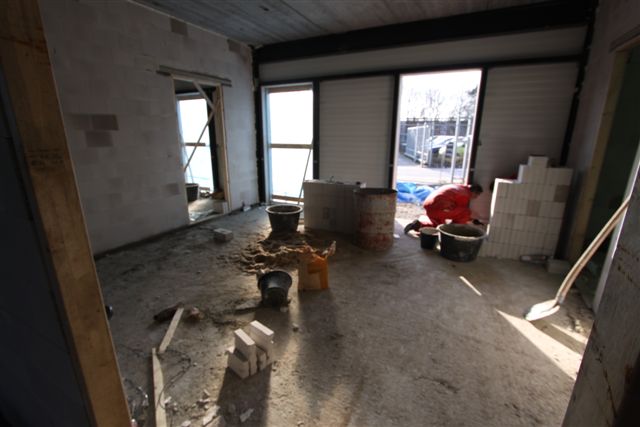

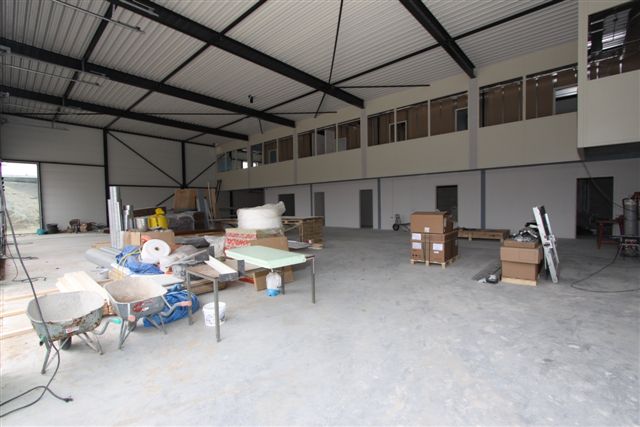

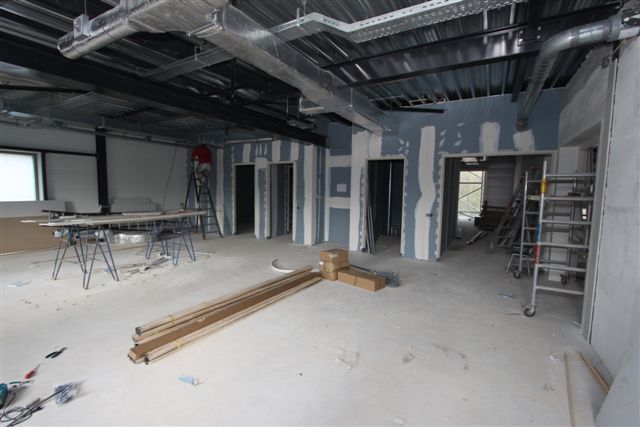

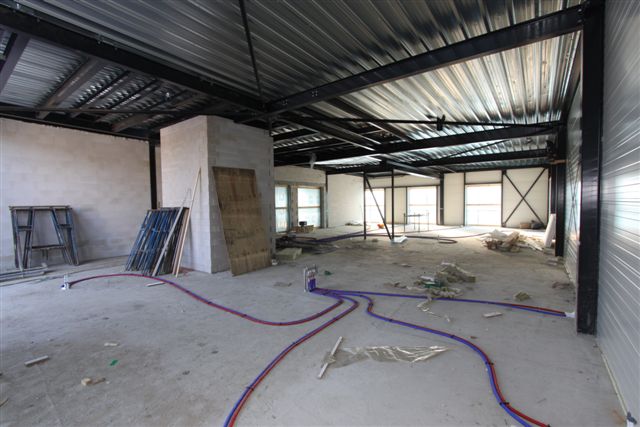

11-05-2012: Vloertegels zijn gelegd, wanden zijn klaar voor de stucadoor
11-05-2012: Wanden zijn gestucadoord

11-05-2012: Plafonds worden afgewerkt
27-04-2012: Een aantal parkeerplaatsen zijn al klaar.
27-04-2012: Aan de achterzijde wordt het straatwerk al afgewerkt.

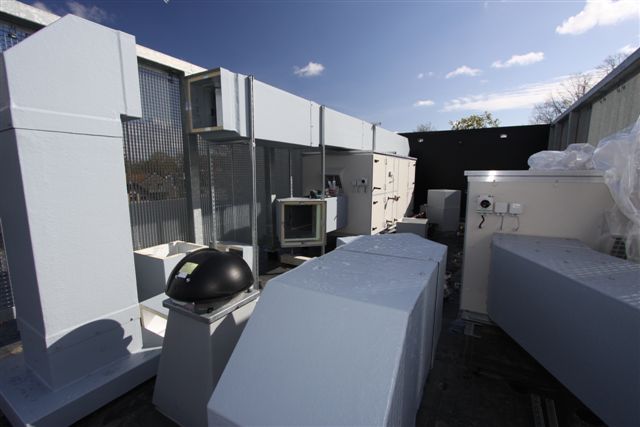

27-04-2012: de WTW units op het dak. Warmte Terug Winning uit de afgezogen lucht uit het gebouw.

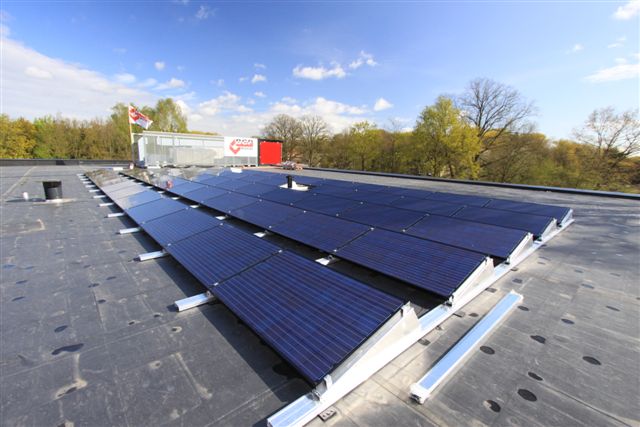

27-04-2012: Duurzaamheid, een dak vol zonnepanelen
27-04-2012: De toren, van binnenuit gezien.

27-04-2012: Het buitenwerk wordt al gerealiseerd.

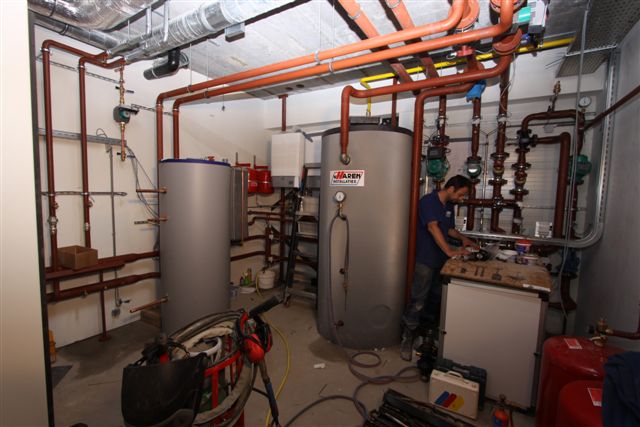

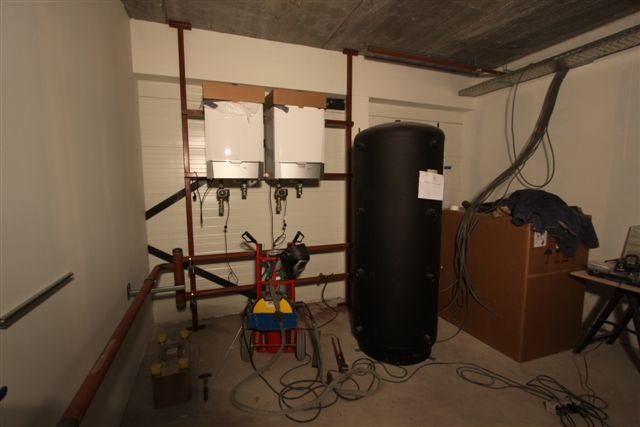

13-04-2012: Het knooppunt voor de technische verwarmings installatie, gevoed door aardwarmte !
13-04-2012: Een gebouw boordevol techniek, luchtbehandeling, electra, enz. enz.
31-03-2012: Het personeel van Brandweer Gennep ging een kijkje nemen in hun nieuwe onderkomen.
Wat een kazerne !!

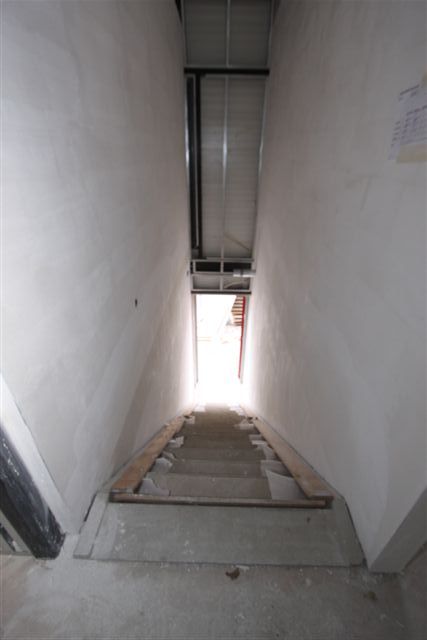

31-03-2012: De nooduitgang voor de bovenverdieping.
31-03-2012: De voorzijde, alles al duidelijk zichtbaar
31-03-2012: De liftschacht wordt voorzien van alle benodigde techniek.

31-03-2012: De remise wordt als materialen opslag gebruikt....

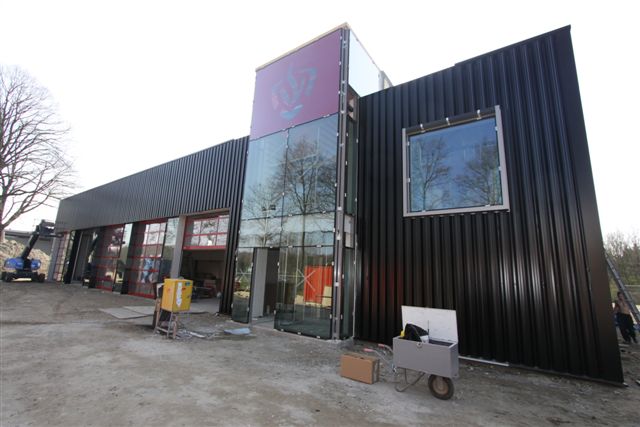

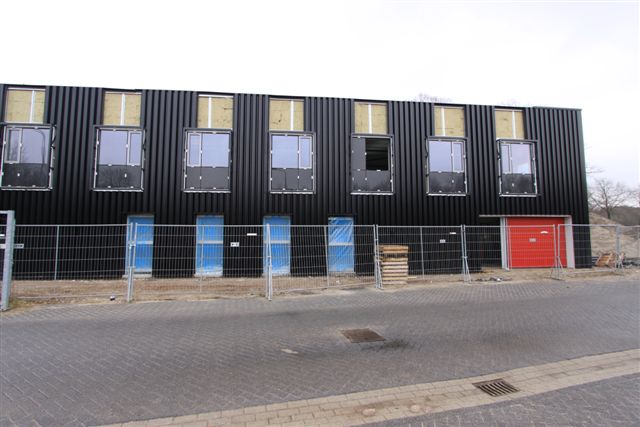

28-03-2012: De voorzijde wordt afgewerkt
28-03-2012: De toekomstige doucheruimte

28-03-2012: Aan de binnenkant wordt flink doorgewerkt. Hier enkele toekomstige toiletten.
28-03-2012: De achterzijde, bijna klaar
28-03-2012: De "glazen toren" is geplaatst. Wat een blikvanger !!
16-03-2012: De achterzijde van de kazerne wordt afgewerkt.
16-03-2012: De bovengrondse brandkraan.........

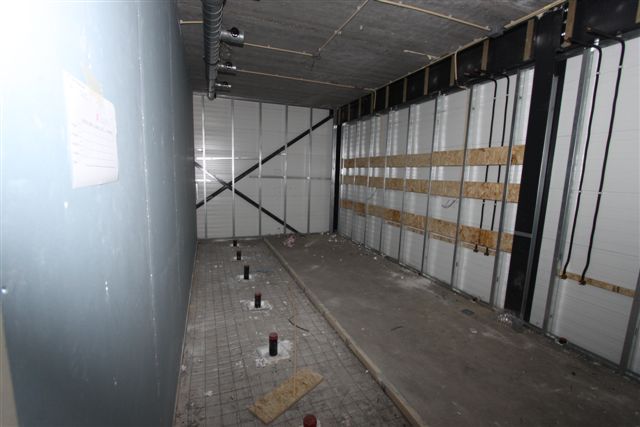

16-03-2012: De metal stud frames zijn geplaatst, net een doolhof

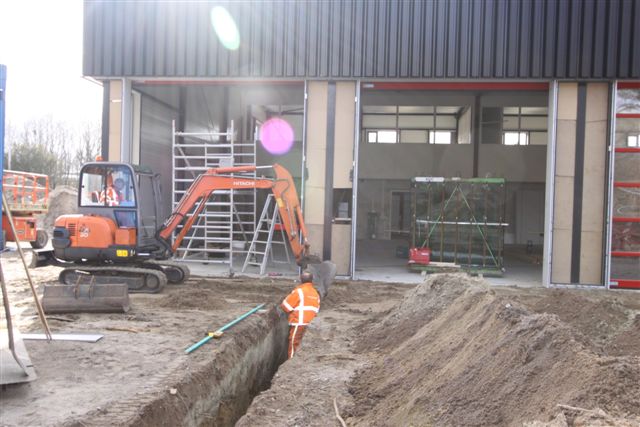

08-03-2012: De bluswaterleiding wordt voor het te plaatsen hydrant op het terrein.
Hiermee kunnen Blusvoertuigen gevuld worden na gebruik tijdens oefeningen of branden.

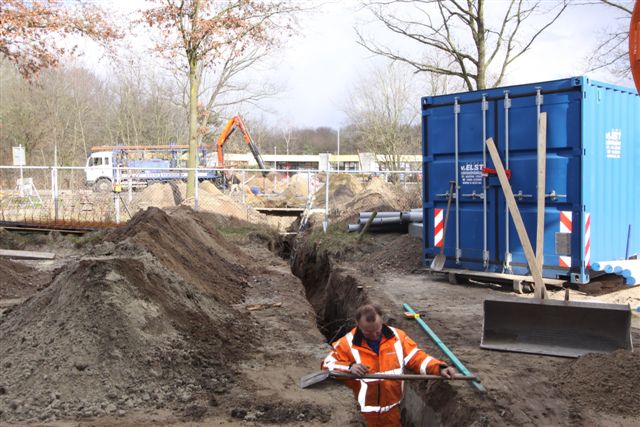

08-03-2012: De bluswaterleiding en de drinkwaterleiding wordt aangelegd.

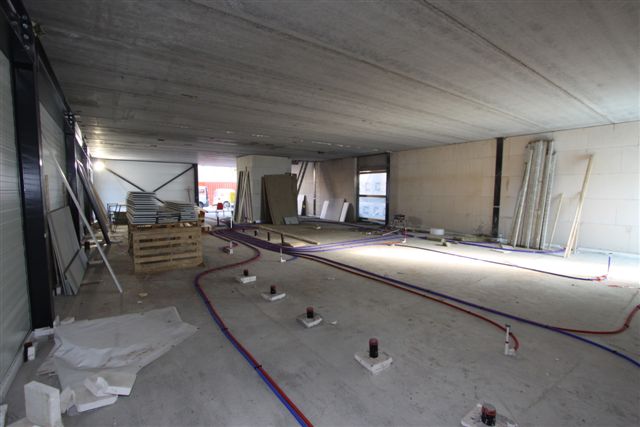

01-03-2012: De vloeren in de toekomstige kleed- en doucheruimte's is gesmeerd.
01-03-2012: Binnen is duidelijk de balustrade te zien, die de kantoren scheidt van de remise.

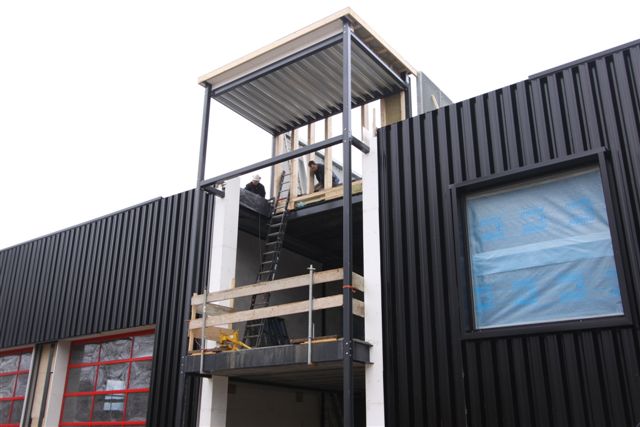

17-02-2012: De toren wordt voorzien van een dakconstructie, en wordt bovenaan "dicht" gemaakt.

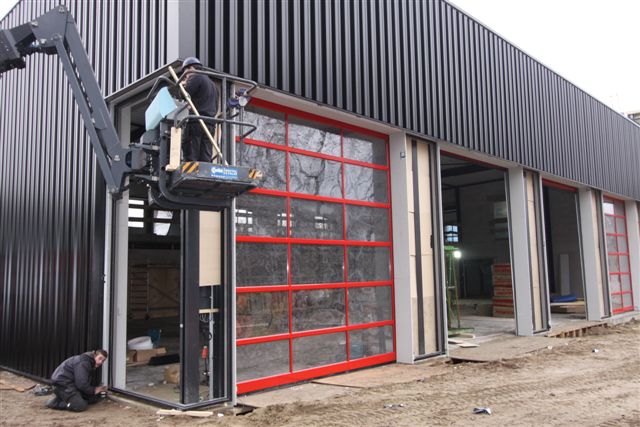

17-02-2012: Ook aan de voorzijde word gewerkt om het glas te plaatsen, en de gevelbeplating af te werken.
17-02-2012: Binnen staan de kozijnen die de scheiding gaan maken tussen de gang voor de kantoren en de remise.
17-02-2012: Het glas is gedeeltelijk geplaatst, hier de achterzijde.

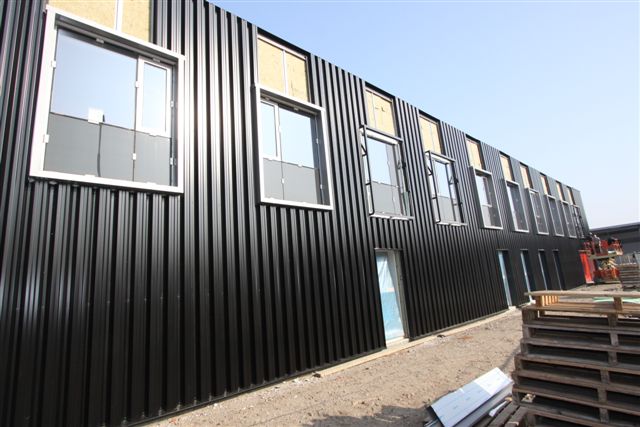

10-02-2012: De buitengevel lijkt al erg op de gevel van de animatie, zoals hierboven.......
10-02-2012: Hier komen o.a. de uitrukkleding, de toiletten en de douches.
10-02-2012: In deze ruimte komt o.a. het instructielokaal en een kantoor.
10-02-2012: Hier komen de kantoren.

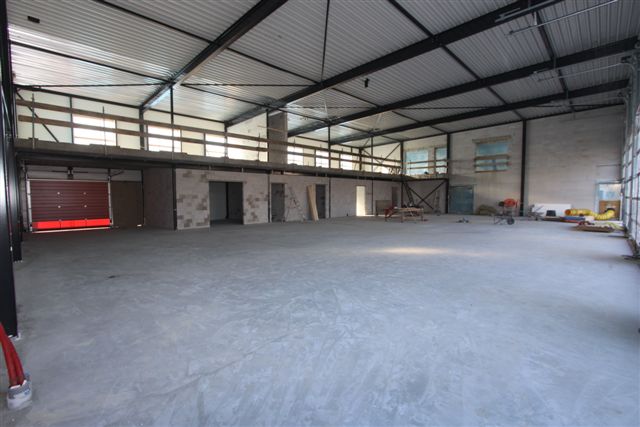

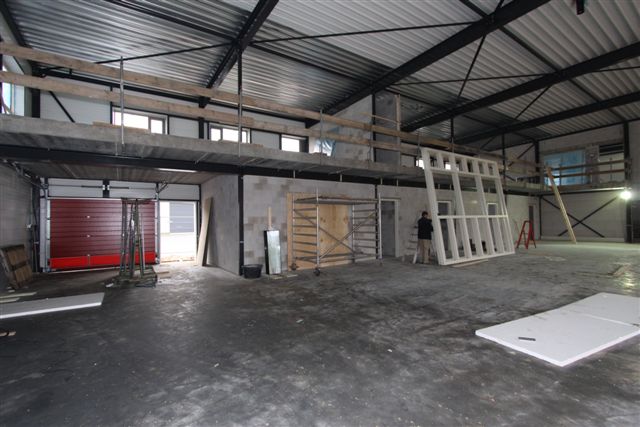

10-02-2012: de remise, gezien vanuit de andere hoek.
10-02-2012: Hier nog een foto vanuit de remise, ook de bovenverdieping, waar de kantoren dienen te komen, is zichtbaar.
10-02-2012: Ondanks het slechte weer is er binnen hard gewerkt. Hier een aantal foto's van binnen.
Hier een foto vanuit de remise, gezien naar de diverse werkplaatsen op de begane grond.
08-02-2012: Er wordt gewerkt aan de ademlucht werkplaats. Er worden wanden geplaatst.
08-02-2012: Hier zie je de "verdieping" in de remise. Onder komen de ruimte's met de diverse werkplaatsen.
Boven komen de kantoren voor het District Venraij.

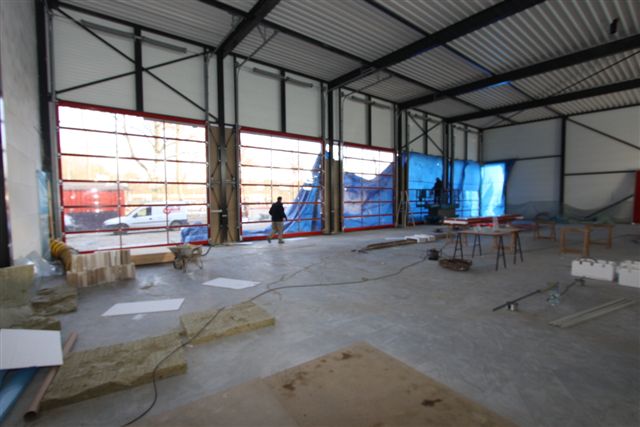

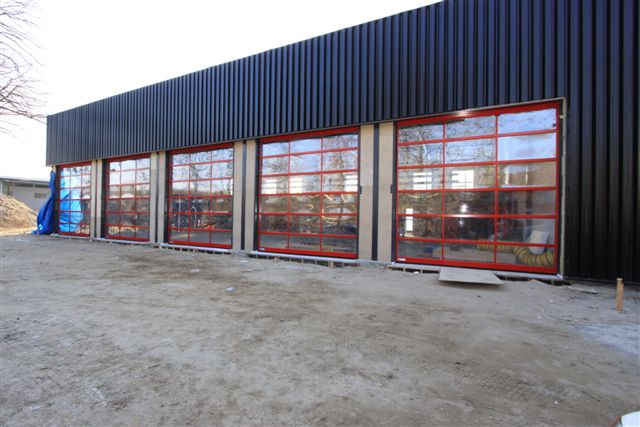

08-02-2012: Binnen wordt er gewerkt aan de roldeuren. Duidelijk zijn ze alle 5 al te zien.
De temperatuur wordt met behulp van grote kachels dragelijk gehouden.
08-02-2012: Eindelijk weer een update. Vanwege de weersomstandigheden zijn er geen foto's gemaakt.
Maar.....de bouw is wel doorgegaan. Er zijn voorzieningen gemaakt, zodat het binnen wel verder gaat.
Hier zie je de roldeuren van de remise. Mooi Brandweer Rood !
13-01-2012: Na de Kerstvakantie, waarin alleen verder is gewerkt voor de aardwartmte, is de bouw weer van start.

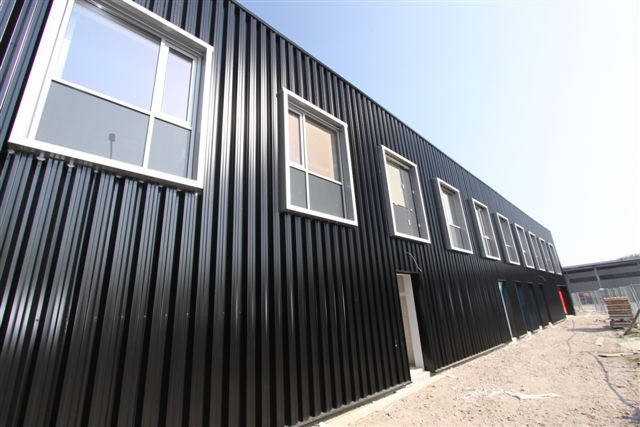

In de afgelopen week is aan de buitenzijde de kenmerkende zwarte beplating aangebracht.
Hier de voorzijde.
13-01-2012: Na de Kerstvakantie, waarin alleen verder is gewerkt voor de aardwartmte, is de bouw weer van start.
In de afgelopen week is aan de buitenzijde de kenmerkende zwarte beplating aangebracht.
Hier de achterzijde.

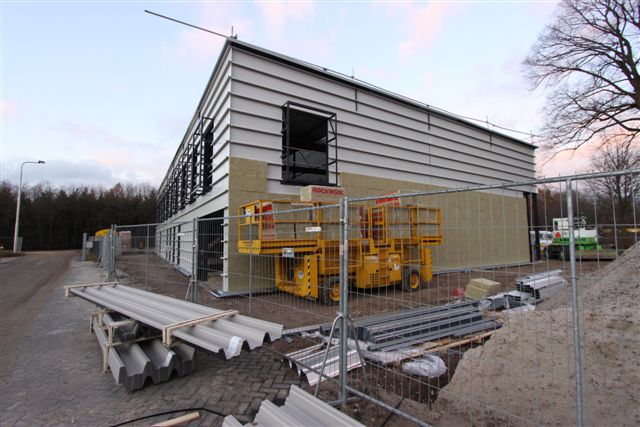

22-12-2011: De voorzijde, "alleen" nog wat deuren en beplating.

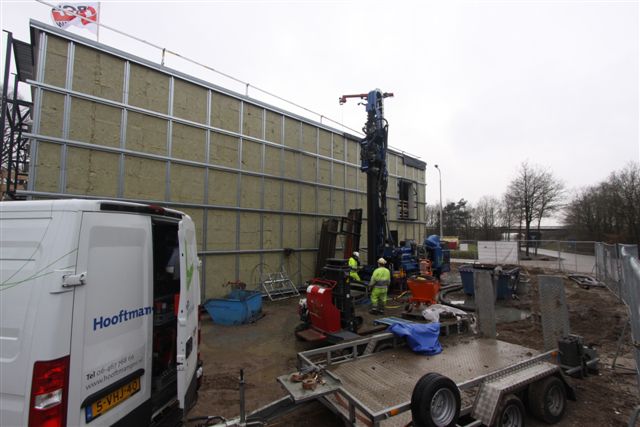

22-12-2011: Diepteboringen voor aardwarmte worden gemaakt.

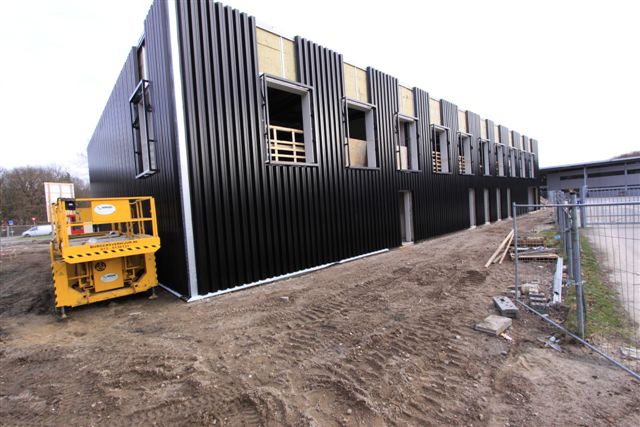

22-12-2011: De achterzijde is klaar voor de beplating.
12-12-2011: De isolatie wordt aangebracht.
9-12-2011: De binnenbeplating wordt rondom aangebracht. Hier zicht op de voorzijde van het gebouw.
8-12-2011: De binnenbeplating wordt rondom aangebracht. Hier zicht op de achterzijde van het gebouw.

2-12-2011: Betondek is gestort, trap naar kantoren is duidelijk zichtbaar.
Veiligheidsnetten om het dak te plaatsen zijn al gehangen.
25-11-2011: Het vloerdek is gelegd, de stort van beton kan bijna plaatsvinden. Duidelijk is het "torentje" zichtbaar.
Ook de "camouflage" voor de installatie op het dak staat er al.
18-11-2011: De eerste muren zijn gezet

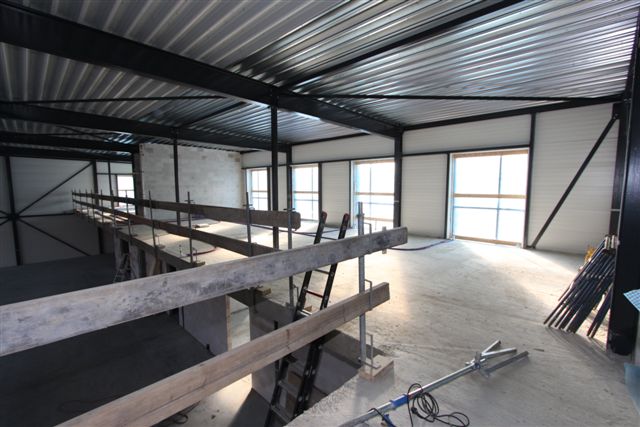

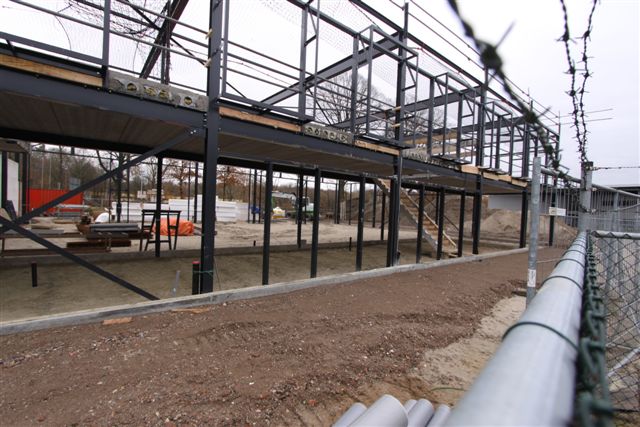

10-11-2011: Het skelet staat er bijna, liftschacht is duidelijk zichtbaar.

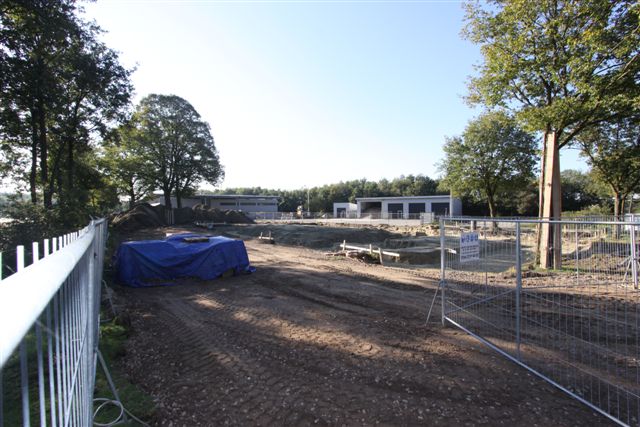

03-11-2011: De buitenzijde staat, zo groot wordt het geheel.

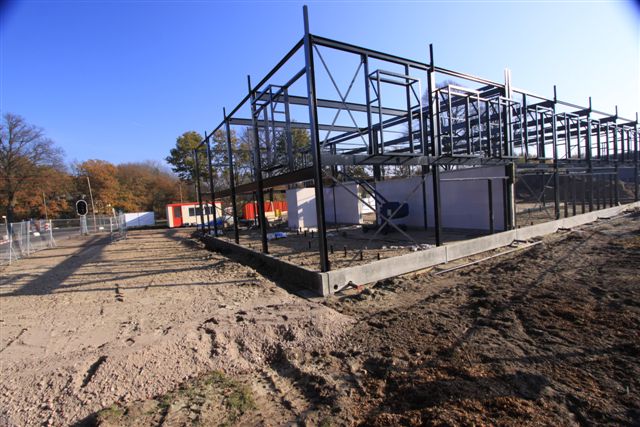

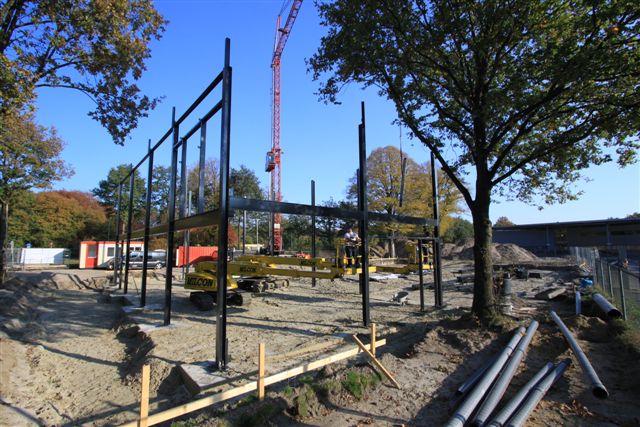

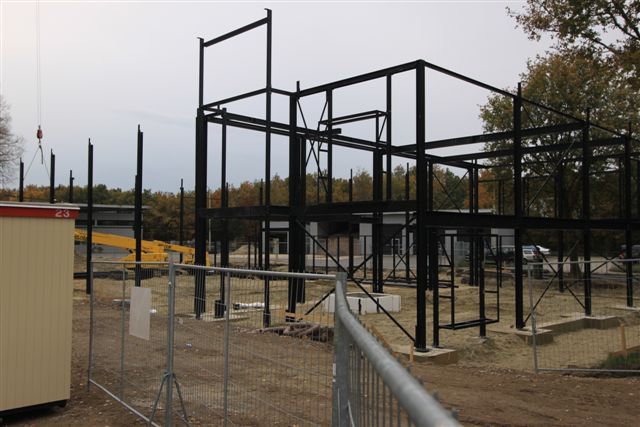

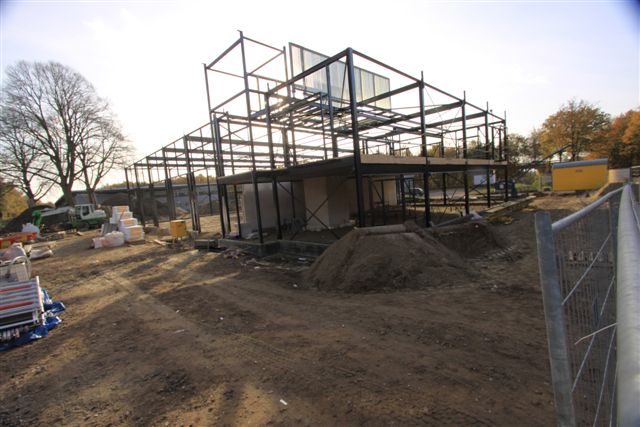

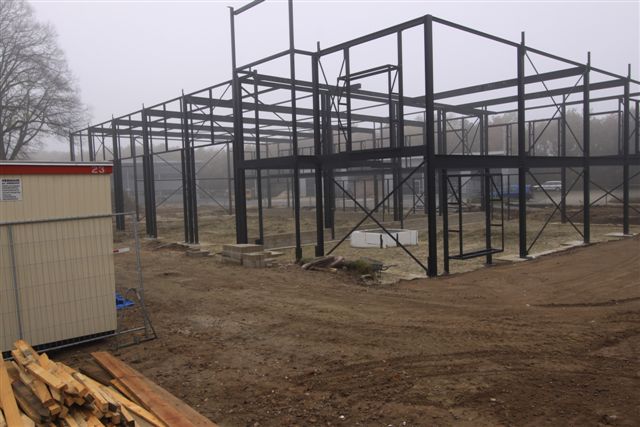

31-10-2011: De staalconstructie neemt al vormen aan.
28-10-2011: De fundamenten zijn gestort, de liftschacht is zelfs al zichtbaar.

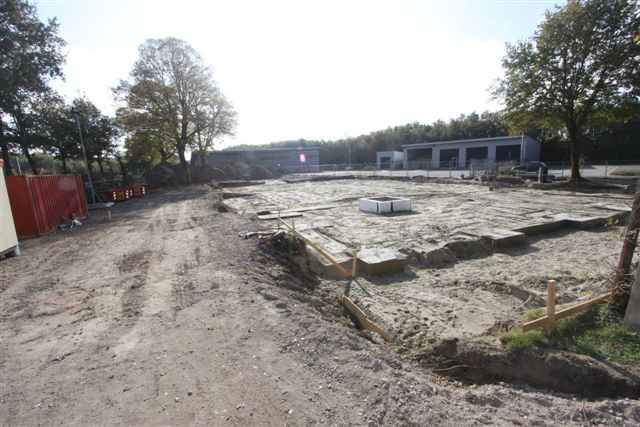

17-10-2011: Eindelijk wordt er dan uitgegraven
De kazerne komt definitief ook aan de Paesplasweg.

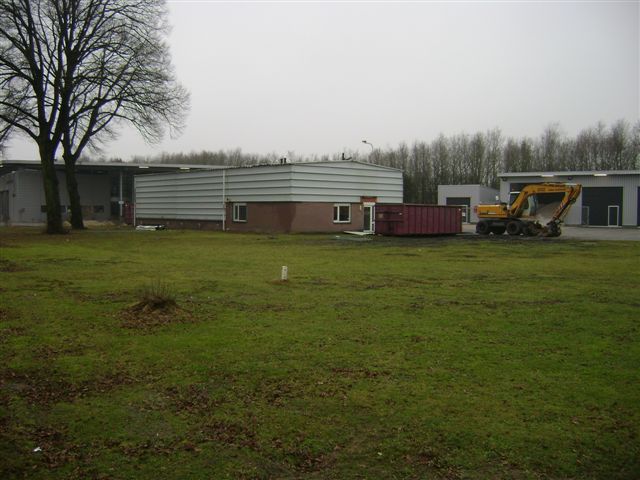

Op het terrein aan de Paesplasweg wordt het Intos gebouw gesloopt, om plaats te maken voor de nieuwbouw
Het begint aan de Genneperhuisweg. De kazerne moet plaats maken voor andere doeleinden.
De Gemeentewerf krijgt nieuwbouw aan de Paesplasweg.
De Brandweer zal, op termijn, ook naar een nieuwe lokatie verhuizen.
Een stukje van de kazerne aan de Gennepermolen is al gesloopt.
Dit om plaats te maken voor de waterkering van de Niers.
Hiervoor verhuizde de voertuigstalling naar de "oude" gemeente stalling.
